ベースライン
ベースラインは、保存時点のチケットの日程を現在の日程と比較するためのスナップショットです。スケジュール計算やクリティカルパス計算には使用されません。
保存
- 対象プロジェクトの Canvas Gantt を開きます。
- ツールバーの ベースライン保存 メニューで 現在のフィルタ結果を保存 または project 全体を保存(プロジェクト全体の保存)を選びます。
- 内容を確認して保存します。保存すると既存のベースラインが置き換わるため、必要な記録は保存前に残してください。
各プロジェクトに保存できるベースラインは 1 つです。プロジェクト全体を保存しても、比較表示は現在チャートに表示されているチケットに限られます。

ベースライン保存メニュー。画像を拡大
現在の日程と比較する
ツールバーの ベースライン保存 メニューで ベースライン比較を表示 をオンにすると、チケットの現在のタスクバーに保存時点の日程が重ねて表示されます。チケットにカーソルを合わせるか選択すると比較ポップオーバーが開き、開始日・期日・期間について現在値、ベースライン値、差分を確認できます。差分は暦日数です。開始日・期日の正の差分は保存時点より後の日付、期間の正の差分は期間が長くなったことを示します。

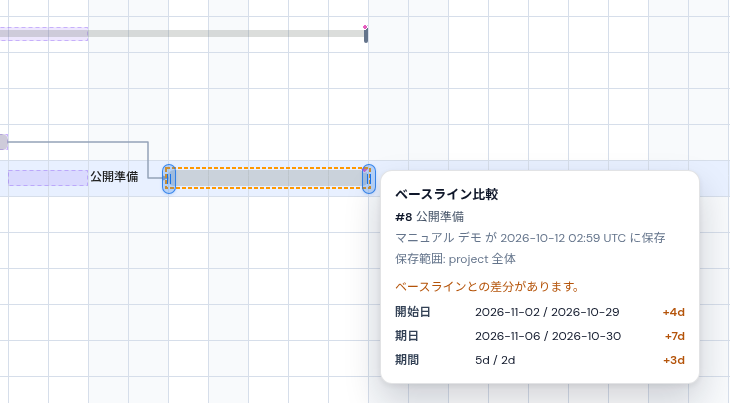

保存済みベースラインの比較。画像を拡大
保存済みベースラインの削除
ベースラインのメニューから削除を選び、保存日時・保存者・保存範囲を確認して実行します。現在のプロジェクトのスナップショット全体を削除します。チケットや現在の日程は変わりません。削除は元に戻せません。
別のユーザーがベースラインを置き換えた場合は、最新の内容を確認し直してください。通信のタイムアウトは削除失敗を意味しません。結果を確認できない場合はエラーを表示し、自動再送を行いません。状態を確認してから再操作してください。
権限と保存先
- ベースラインを表示するには
view_canvas_ganttが必要です。 - 保存・置換・削除には
manage_canvas_gantt_baselineが必要です。 - 保存先や設定の管理方法は管理者向け設定ガイドを参照してください。
- アンインストール時のデータ削除についてはインストールと削除を参照してください。
